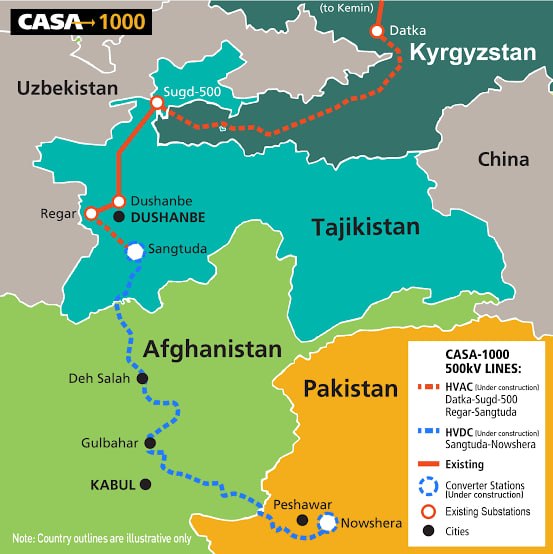

این پروژه قرار است ۱۳۰۰ مگاوات برق مازاد از کشورهای قرغیزستان و تاجیکستان را از طریق یک خط انتقال برق فشارقوی ۵۰۰ کیلوولت (HVDC) به افغانستان و پاکستان منتقل کند. بر اساس این طرح، ۳۰۰ مگاوات برق به افغانستان و ۱۰۰۰ مگاوات به پاکستان اختصاص خواهد یافت.
این خط انتقال به طول ۷۸۹ کیلومتر از سنگ‌توده تاجیکستان آغاز شده و تا نوشهره در ایالت خیبرپختونخوا پاکستان امتداد دارد. بخش ۱۱۳ کیلومتری پاکستان تا تورخم با هزینه حدود ۸۷ میلیارد روپیه پاکستانی تکمیل شده است.
همچنین گفته شده که حدود ۷۵ درصد بخش افغانستان این پروژه تکمیل شده و قرار است از تابستان آینده وارد مرحله بهره‌برداری شود. بخش‌های مربوط به قرغیزستان و تاجیکستان نیز آماده بهره‌برداری اعلام شده‌اند.
هزینه مجموعی پروژه کاسا-۱۰۰۰ حدود ۱.۲ میلیارد دالر برآورد شده که از سوی بانک جهانی، بانک توسعه اسلامی و بانک‌های اروپایی تأمین مالی شده است. این پروژه که بیش از یک دهه در حال اجرا بوده، با وجود تحولات و تغییرات عمده ژئوپولیتیکی در منطقه، همچنان ادامه یافته و اکنون به مراحل پایانی نزدیک شده است.
